弱电工程机房综合布线 高标准施工图解与核心要点

弱电工程机房综合布线 高标准施工图解与核心要点

在现代化信息网络系统的建设中,机房是承载所有核心设备与数据流转的物理心脏,而综合布线系统则是连接这颗心脏的神经网络。一套高标准、高质量的弱电机房综合布线施工,直接决定了整个IT系统的稳定性、扩展性与运维效率。本文将通过高标准施工的核心要点图解,深入剖析机房布线工程的专业实践。

一、 规划与设计先行:施工的蓝图

高标准施工始于精细的规划。在动工前,必须依据国家标准(如GB 50311《综合布线系统工程设计规范》)及TIA-942等国际标准,结合机房等级(如A/B/C级)进行设计。

  • 区域划分清晰:严格区分接入区(运营商线路入口)、主配线区(MDA)水平配线区(HDA),以及设备配线区(EDA)。各区域之间路径明确,避免交叉。
  • 路由设计合理:强电、弱电、光纤、铜缆的桥架或线槽应分开敷设,平行间距至少30cm,若需交叉则必须垂直,以减少电磁干扰。图上应清晰标注主干与水平走线路由。
  • 冗余与扩容考虑:设计时需为未来5-10年的网络扩容预留至少20%的线缆、管道和机柜空间。

(图解要点:一张清晰的机房平面设计图,标注不同功能区、走线路由及间距要求)

二、 材料与设备:质量的基石

“工欲善其事,必先利其器”。高标准施工离不开优质的材料与设备。

  • 线缆选择:数据主干推荐使用OM3/OM4/OM5多模光纤或单模光纤,水平布线采用六类(Cat6A)或更高类别非屏蔽/屏蔽双绞线,确保支持万兆及以上传输。所有线缆需采用知名品牌,具备清晰的米标和类别标识。
  • 接插件与配线架:模块、配线架、跳线的性能等级必须与线缆匹配。采用高密度、模块化配线架,便于管理和维护。光纤熔接或端接需使用高质量连接器(如LC/MPO)。
  • 支撑结构:采用优质金属桥架、线槽(梯式、托盘式)和立柱,并做良好接地。机柜应选用标准19英寸、带前后门、侧板、风扇及PDU电源的知名品牌机柜。

(图解要点:特写展示高品质线缆的米标、配线架上整齐的模块标识、以及结构稳固的桥架与机柜)

三、 安装工艺:细节决定成败

这是将蓝图变为现实的核心环节,也是最直观体现“高标准”的部分。

  1. 桥架与线槽安装:安装牢固、横平竖直,转弯处弯曲半径符合规范(如铜缆不小于线缆直径的4倍)。接地连接可靠,所有金属部件电气连通。
  2. 线缆敷设
  • 分束绑扎:强弱电线缆分开敷设于不同桥架。同类线缆按功能区(如每24根一束)使用专用扎带(如魔术贴扎带)进行绑扎,松紧适度,不损伤线缆外皮。
  • 弯曲半径:全程保证线缆的最小弯曲半径(如六类线缆弯曲半径大于50mm),尤其在配线架后端和机柜入口处。
  • 拉力控制:敷设时使用线轴,避免过度拉力,双绞线拉力不超过110N。
  • 标签标识这是高标准施工的灵魂! 从端到端,每根线缆两端都必须有清晰、唯一、耐久的标签。通常采用TIA-606-B标准,标明起点和终点位置(如:从HDA1-24P-A1到EDA3-SW01-P1)。
  1. 机柜内部理线
  • 进线管理:线缆从机柜顶部或底部垂直进入,通过理线环引导至配线架。
  • 前端跳线管理:设备与配线架之间的跳线应长度适中,使用水平/垂直理线器,走线横平竖直,形成美观的“瀑布”或“分组”式布局,便于追踪和插拔。
  • 后端盘线:配线架后端的预留线缆应整齐盘绕在机柜侧壁的盘线架上,或使用“服务环”(Service Loop)方式整齐预留,严禁杂乱堆叠。

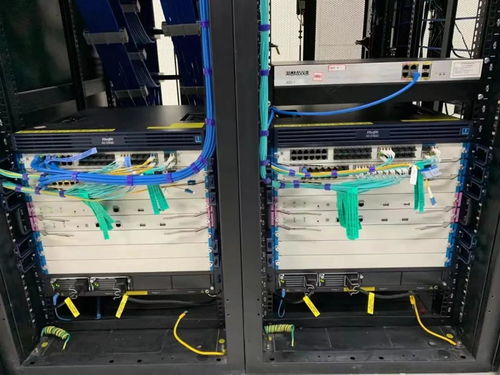

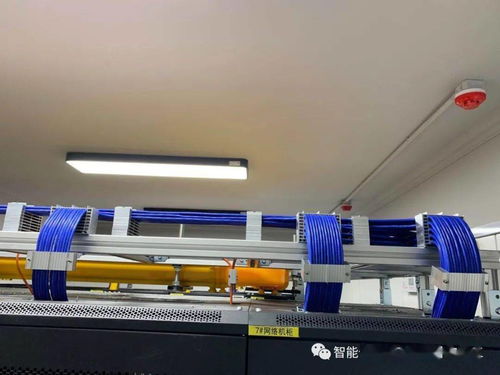

(图解要点:多角度展示——桥架内线缆分束绑扎的整齐场景;机柜后端线缆的“服务环”预留;机柜前端跳线通过理线器整理的横平竖直、色彩协调的效果;每一个端口和线缆上清晰可读的标签特写)

四、 端接与测试:性能的保障

施工的最后环节,是验证所有努力是否达标的关键。

  • 端接工艺:铜缆打线严格遵循A或B类色标顺序,使用专业打线工具,确保线芯与模块触点连接牢固、无外露。光纤熔接或机械接续需在洁净环境下操作,接头损耗需严格控制。
  • 全面测试:施工完成后,必须使用专业的认证级测试仪(如Fluke DSX系列)对每一条链路进行100%测试。测试报告应包括:接线图、长度、插入损耗、近端串扰、回波损耗等全部参数,并确认符合甚至优于相关标准(如Cat6A符合TIA-568-C.2标准)。光纤链路需测试衰减和OTDR曲线。

(图解要点:技术人员使用专业工具进行打线的特写;认证测试仪屏幕上显示着“PASS”及详细参数报告的清晰照片)

五、 文档与标识:运维的地图

高标准施工的成果不仅在于现场,更在于移交一套完整的“使用说明书”。

  • 竣工文档:包括最终的布线系统图、机柜设备布局图、端口对应表、所有链路的测试报告等。
  • 物理标识:机房内所有机柜、配线架、设备、乃至地面插座,都应有统一、清晰的标识系统,与图纸对应。

(图解要点:展示一份结构清晰的竣工图纸或电子化文档管理系统界面)

###

弱电机房综合布线的高标准施工,是一个将严谨标准、优质材料、精湛工艺和科学管理融为一体的系统工程。它呈现出的不仅仅是赏心悦目的“艺术品”般的视觉效果(横平竖直、整齐划一),其内核是为未来的网络系统奠定了可靠、高效、易于管理和扩展的物理基础。投资于一次高标准的布线施工,将在系统整个生命周期内,通过极低的故障率、便捷的运维和灵活的扩容能力,持续带来回报。
